十五冶非洲公司中矿卡通巴冶炼项目多个关键节点取得可喜进展

时间:2026-03-30
来源:
作者:霍俊豪

走进十五冶非洲公司中矿卡通巴冶炼项目,机械轰鸣声与工人忙碌的身影交织成一幅热火朝天的建设画卷。本周,各车间施工有序推进,多个关键节点取得了可喜进展。

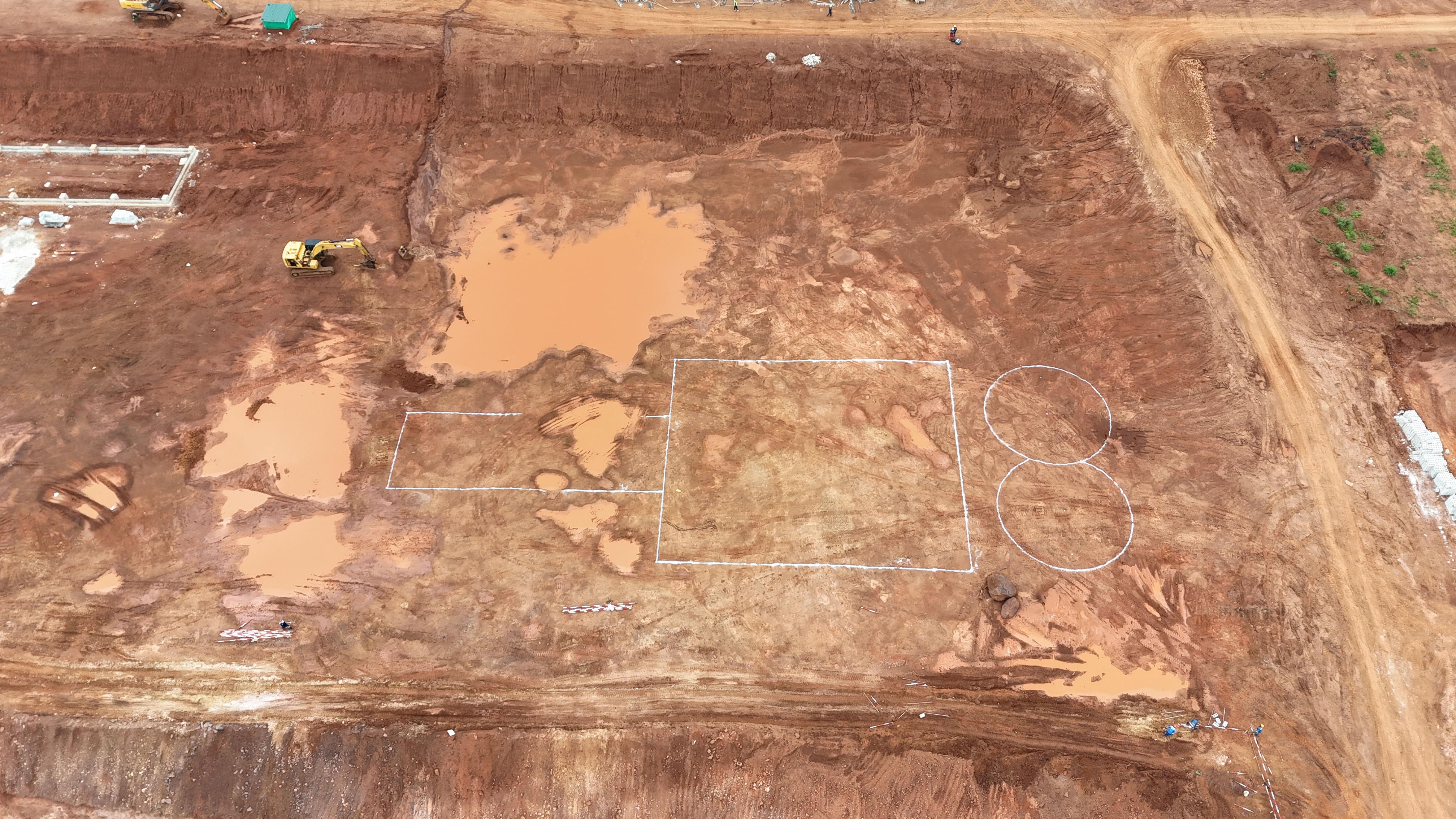

截至当地时间3月29日,电积车间区域,电解槽基础已完成过半,目前正进行钢筋绑扎与模板支设,现场井然有序。循环地坑区域已完成开挖作业,做好了垫层浇筑的准备工作。来到浸出车间,浓密机基础施工迎来了关键节点——螺杆安装已全面启动。焙烧收尘车间区域同样取得进展,土方开挖已全部完成,即将进入垫层及基础施工的新阶段。

进入酸库区域,1号酸罐基础已浇筑完成,2号酸罐的支撑体系与模板加固同步推进,现场验收钢筋验收、防雷验收工作有序穿插,展现出项目部高效协同的组织能力。萃取车间挡土墙的浇筑施工也在快速推进,下月初将全面完成萃取车间挡土墙施工。 

从晨曦初露到夜幕降临,卡通巴冶炼项目现场始终涌动着奋进的力量。中赞两国员工密切配合,安全质量管控扎实到位,各工序衔接顺畅有序。下一步,项目部将继续紧盯关键节点,全力推进基础浇筑与基础交安准备工作,让这座现代化冶炼厂在非洲大地上稳步生长。
