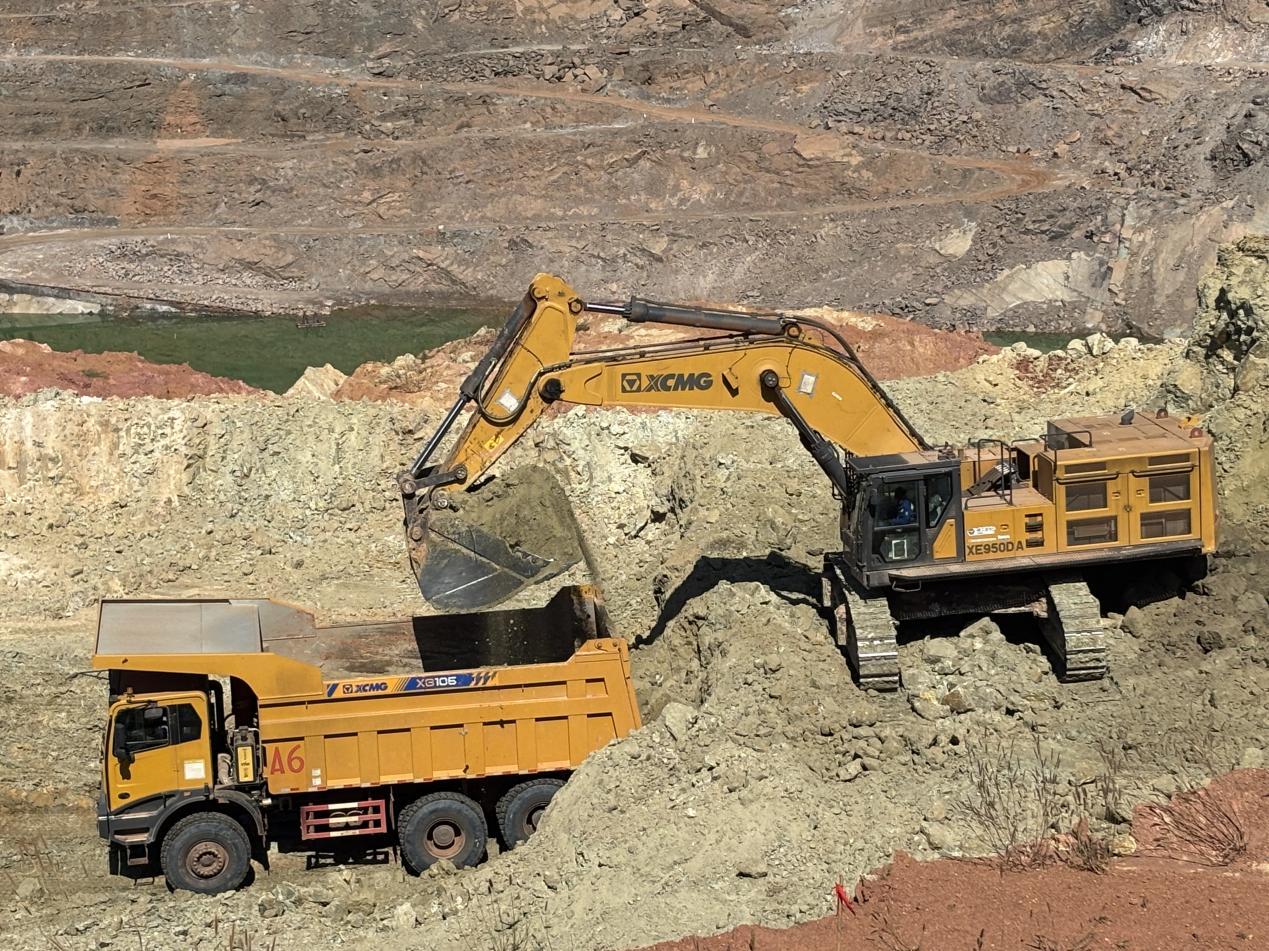

截至当地时间5月11日,穆旺巴希B露天采矿项目1262平台开拓临时斜坡道已顺利到达治理位置;后续将由采场内部1214接渣平台接力,开拓1214-1238运输道路。施工中采用双管齐下模式,1238平台以上剥离作业走南部斜坡道,以下走采场内部斜坡道,加速塌方体清理。
此次塌方体施工总任务约200万m³,预计6月底全面完工,施工人员与设备与现场正常生产保持一致、同期作业,明确危险性较大区域夜间严禁施工,同时同步规范每层台阶边坡角度、完善安全平台,将施工风险降至最低。目前,各项治理工作正有条不紊稳步推进。
2024年9月,我矿山露天采场东侧边坡发生大面积塌方,塌方体集中分布在采场东部1214-1250平台范围,截至2026年1月实测塌方量约80万立方米。该塌方体虽整体方量占比不大,但因下部施工台阶过高,易引发人员及设备掩埋风险,隐患突出。经专业地质勘查分析,塌方体成因主要是坡体地层由散粉质黏土、全风化砂质泥岩组成,去年雨季受强降雨影响,坡体后缘错动出现裂缝,雨水渗入后降低地层力学参数,最终引发滑坡。
为高效、安全消除隐患,项目制定了专项施工计划:在二期范围内自地表东南部1262平台开拓临时斜坡道至1238平台。
